Lập Tiến Độ và Kế Hoạch Thi Công Nội Thất Khoa Học

việc lập tiến độ và kế hoạch thi công nội thất khoa học là yếu tố cốt lõi để đảm bảo dự án đúng chất lượng, đúng thời gian, và đúng ngân sách.

Trong ngành xây dựng và thiết kế, thi công nội thất là giai đoạn quyết định sự hoàn thiện và chất lượng của công trình. Một bản vẽ đẹp sẽ không có giá trị nếu tiến độ thi công không được kiểm soát, hoặc kế hoạch thiếu khoa học dẫn đến chậm trễ, phát sinh chi phí. Vì vậy, việc lập tiến độ và kế hoạch thi công nội thất khoa học là yếu tố cốt lõi để đảm bảo dự án đúng chất lượng, đúng thời gian, và đúng ngân sách.


1. Tầm quan trọng của việc lập kế hoạch thi công
  • Đảm bảo tiến độ: Giúp dự án đi đúng timeline, tránh kéo dài gây phát sinh chi phí.

  • Phân bổ nguồn lực hợp lý: Nhân sự, vật tư, máy móc được sắp xếp khoa học, tránh lãng phí.

  • Kiểm soát rủi ro: Xác định các công việc dễ phát sinh chậm trễ để có biện pháp dự phòng.

  • Đồng bộ các bộ phận: Thiết kế – sản xuất – lắp đặt – kỹ thuật điện nước phối hợp nhịp nhàng.


2. Các bước lập kế hoạch thi công nội thất khoa học
Bước 1: Khảo sát hiện trạng & phân tích yêu cầu
  • Đo đạc thực tế công trình, đối chiếu với bản vẽ.

  • Xác định các yếu tố ảnh hưởng tiến độ: mặt bằng thi công, nguồn điện nước, khu vực vận chuyển vật liệu.

  • Thu thập thông tin về nhu cầu chủ đầu tư: thời gian bàn giao, mức độ ưu tiên từng hạng mục.

Bước 2: Liệt kê hạng mục công việc chi tiết
  • Phá dỡ, xử lý hiện trạng (nếu có).

  • Thi công phần thô: xây, trát, điện nước âm tường.

  • Trần, sàn, tường hoàn thiện.

  • Sản xuất và lắp đặt đồ nội thất rời/âm.

  • Hệ thống chiếu sáng, rèm, thiết bị trang trí.

  • Kiểm tra nghiệm thu & vệ sinh bàn giao.

Bước 3: Sắp xếp công việc theo trình tự logic

Nguyên tắc: công việc trước tạo điều kiện cho công việc sau. Ví dụ:

  • Hoàn thiện hệ thống điện nước trước khi đóng trần thạch cao.

  • Lát sàn sau khi sơn tường để tránh hỏng bề mặt.

  • Đo & sản xuất nội thất song song với giai đoạn hoàn thiện thô để rút ngắn thời gian.

Bước 4: Ước tính thời gian cho từng hạng mục
  • Sử dụng kinh nghiệm thi công hoặc tham khảo định mức.

  • Chia nhỏ công việc để dễ kiểm soát.

  • Có dự phòng thời gian cho các hạng mục phức tạp (thường +10–15%).

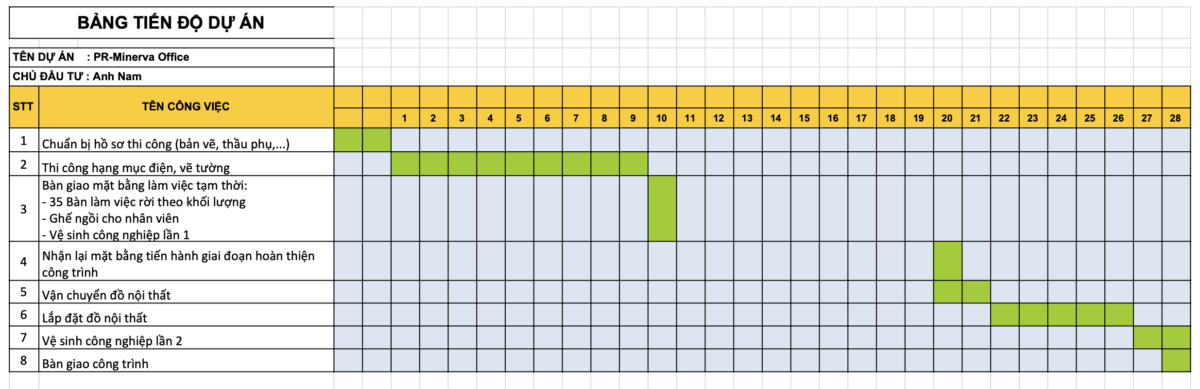

Bước 5: Lập tiến độ bằng công cụ quản lý
  • Bar chart (Gantt chart): đơn giản, trực quan, phù hợp dự án vừa và nhỏ.

  • Critical Path Method (CPM): phân tích đường găng, xác định công việc nào ảnh hưởng trực tiếp đến tổng tiến độ.

  • PM software: như MS Project, Primavera, Trello, hoặc Excel nâng cao.


3. Nguyên tắc vàng khi quản lý tiến độ thi công nội thất
  1. Rõ ràng & minh bạch: Tiến độ cần được chia sẻ với tất cả bên liên quan (chủ đầu tư, nhà thầu phụ, đội thi công).

  2. Linh hoạt: Luôn có phương án dự phòng khi gặp sự cố (chậm vật liệu, thiếu nhân công).

  3. Kiểm tra thường xuyên: Cập nhật tiến độ hàng ngày/tuần để phát hiện sớm sự chậm trễ.

  4. Phối hợp liên ngành: Nội thất phải song hành với điện, nước, HVAC để tránh chồng chéo.

  5. Ứng dụng công nghệ: Dùng phần mềm quản lý để theo dõi, cảnh báo và báo cáo nhanh chóng.


4. Những sai lầm thường gặp khi lập kế hoạch thi công
  • Đánh giá thiếu thực tế: Dự kiến thời gian quá ngắn, không có buffer.

  • Không kiểm tra hiện trạng kỹ: Dẫn đến phát sinh khi thi công.

  • Thiếu đồng bộ giữa các đội: Nội thất, điện, nước, điều hòa làm việc chồng chéo.

  • Không dự phòng rủi ro: Thiếu vật liệu, mưa gió, thay đổi thiết kế.



Lập tiến độ và kế hoạch thi công nội thất khoa học là bí quyết quản lý dự án thành công. Nó không chỉ giúp tiết kiệm chi phí, đảm bảo chất lượng, mà còn tạo niềm tin với khách hàng. Một bản tiến độ rõ ràng, được theo dõi thường xuyên và có tính linh hoạt sẽ giúp công trình hoàn thành đúng hẹn, đúng ý tưởng thiết kế.

Leave a Reply

Your email address will not be published. Required fields are marked *

Select the fields to be shown. Others will be hidden. Drag and drop to rearrange the order.
  • Image
  • SKU
  • Rating
  • Price
  • Stock
  • Availability
  • Add to cart
  • Description
  • Content
  • Weight
  • Dimensions
  • Additional information
Click outside to hide the comparison bar
Compare
